雨、污水管道闭水试验施工方案
一、工程概况
1.工程名称:上海XX通讯科技有限公司闭水试验施工方案
2.工程地点:上海市奉贤区xx路段
3.闭水工程量介绍:此次闭水试验主要为雨、污水工程闭水试验,雨、污水管道全长5180米,其中雨、污水管管材均采用高密度聚乙烯双壁波纹管(HDPE),接口采用橡胶圈结构。
4.编制依据:
《埋地塑料排水管道工程技术规程》
《给水排水管道工程施工及验收规范》
上海XX通讯科技有限公司施工图纸
二、主要材料
1、大功率潜水泵(6寸)2台、水管(Ф100 ,50米,要用于闭水试验时抽水用);
2、标尺(主要用于观察灌水时水位变化情况);
3、刻度尺;
三、闭水试验应具备条件
1、雨、污水工程闭水试验应在下列条件下进行:
1)管道及检查井外观质量已验收合格;
2)管道未回填且沟槽内无积水;
3)全部预留孔应封堵,不得渗水;
4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
2、雨、污水工程试验前,应做好下列准备工作:
1)将检查井内清理干净,修补井内外的缺陷;
2)检查充水及排水闸门,不渗漏;
3)设置水位观测标尺;
4)灌水的水源应采用清水并做好灌水和放水系统的设施。
3、污水工程闭水试验前,应做好下列检查工作:
1)外观质量检查合格;
2)构筑物内清理完毕,无杂物积水现象;
3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;
4)闭水试验所需材料设备进场,人员到位;
四.闭水试验程序
施工准备----清理检查井内壁-----封堵井口-----灌水浸泡------检查沿线管道外壁及检查井渗水情况------验收------缓慢放水
五、闭水试验方法

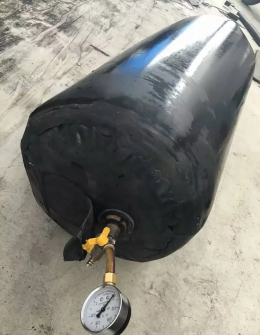

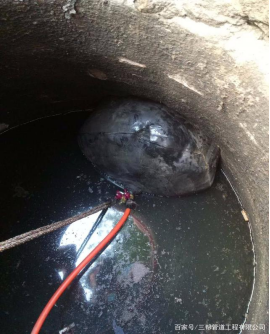

根据设计要求每个检查井都必须在其砂浆达到100%设计强度后,用以考核检验污水处理构筑物的渗水量是否达到标准要求,以免污水渗漏,再次污染环境。这期间应注意闭水试验必须用清水(切忌用污水),逐池缓慢地放水试验,发现渗漏点要做好标记。首先将被试验的管段起点及终点检查井的管子两端用高压气囊封堵好,用想防水往管道内充水,管道充满水后,浸泡1~2昼夜再进行试验。量好水位,观察管口接头处是否严密不漏,观察30分钟,测量渗水量应满足规范要求。闭水试验完成后及时将水排出。
1、准备工作
灌水之前首先将检查井内清理干净,以免充水后井内浮渣漂浮水面,影响测试精度。对于预留孔洞,预埋管口及进出口等都要加以临时封堵,同时还必须严格检查充水及排水闸口,不得有渗漏现象发生,然后即可设置灌水水量观测标尺,用以观察灌水时水量所达到的渗水量。
2、灌水

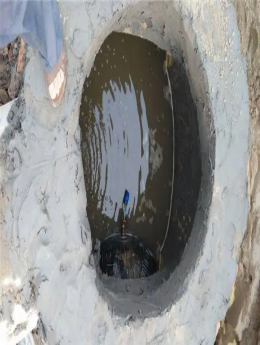

向污水管内灌水宜分三次进行:第一次灌水为设计水量的1/3;第二次灌水至设计水量的2/3;第三次灌水至设计水量。当试验水头达到规定水头时开始计时,观测管道的渗水量,直至观测结束时,若发生渗漏严重的情况,应不断地向试验管段内补水,保持试验段水头恒定,以便更好地查找渗漏的地方并做标注。渗水量的观测时间不得小于半小时
3、水位观测
1)灌水时的水位可用水位标尺测定。
2)灌水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24h。
3)测读水位的初读数与未读数之间的间隔时间为24h。
4)连续测定的时间可依实际情况而定,如第一天测定的渗水量符合标准,应再测定一天;如第一天测定的渗水量超过允许标准,而以后的渗水量逐渐减少,可继续延长观测。
六、验收
管道工程大都是地下隐蔽工程,施工中需要进行隐蔽工程的中间验收,施工完毕必要进行竣工验收。闭水试验是对管道进行水密性试验的检查验收。
试验表格为:管道闭水试验记录表
七、安全
1、做好安全技术交底,严格执行安全技术操作规程,严禁违章指挥违章操作;
2、施工范围内的过路口,以及沟、槽等危险部位,必须设置护栏,加盖等防护措施,并设置警示标志,夜晚要挂红灯;
3、各机电设备应由专人看管,电气必须一机一闸,严格接地、接零和安漏电保护器,水泵和部件检修时必须切断电源,严禁带电作业;
八、施工注意事项
1、闭水试验是对各污水施工质量总检验的重要环节之一,必须引起足够的重视。渗水量的合格与否与施工过程中每一工序都有一定关系。
2、加强试验前对检查每一个检查井及管道连接处的全面检查和整修。
3、试验合格后,所堵管道口要在全线完工前打开,避免留下隐患。
4、试验过程中,如遇较大面积的渗水或漏水,应及时将管内水抽出,进行处理,待处理强度达到要求时,再次灌水试验,直至合格为准。
